Bautagebuch
________________________________________________________________________________________________
Tag 218 - 20.10.2011

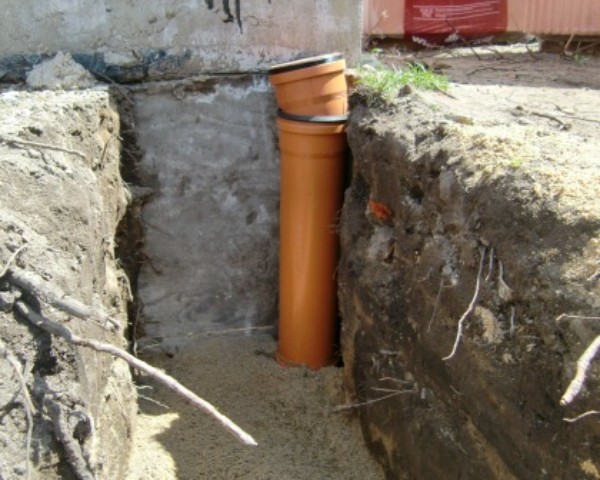

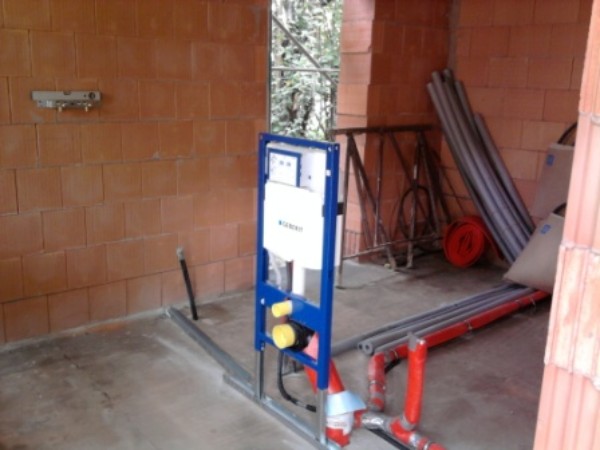

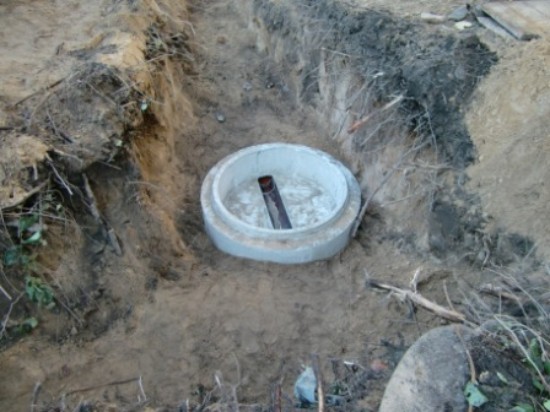

nach langer Zeit mal wieder Neuigkeiten von unserem Haus. Momentan werden die Medien (Gas, Strom, Wasser und Abwasser zum Haus gelegt. Leider ist es eine Ziemlich lange Strecke vom Haus bis zur Straße (ca. 80m). Das Abwasser kommt ca. 4m unter der Erde an.
________________________________________________________________________________________________
Tag 217 - 19.10.2011
Das Bad nimmt langsam Gestalt an.
________________________________________________________________________________________________
Tag 210 - 12.10.2011

Beginn mit dem Außenputz.
________________________________________________________________________________________________
Tag 174 - 06.09.2011
gestern und heute wurde der Estrich plus Dämmung eingebracht. 12 cm Dämmung + 5 cm Estrich im Erdgeschoss und 6 cm Dämmung und 6 cm Estrich im Obergeschoss. Jetzt darf bis Freitag niemand das Haus betreten.

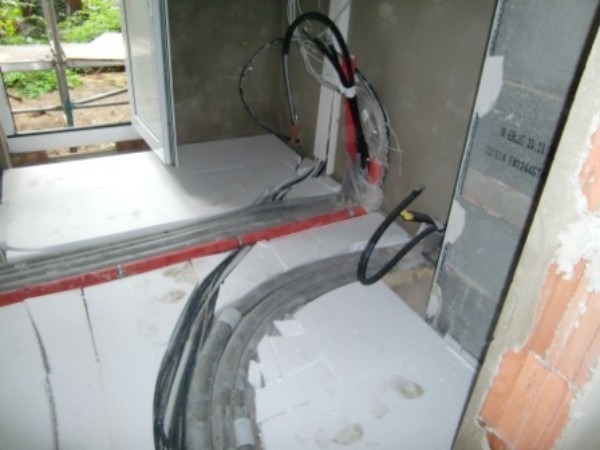

Dämmung unter dem Estrisch im Hauswirtschaftsraum

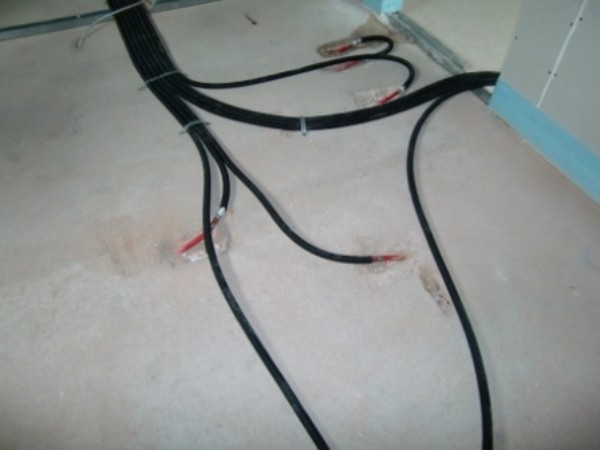

bei den Anschlüssen für die Deckenheizung im Erdgeschoss hab ich mitgeholfen. Damit es schneller geht und der Estrich rechtzeitig rein kann.
fertiger Estrich im Erdgeschoss.
________________________________________________________________________________________________
Tag 170 - 02.09.2011

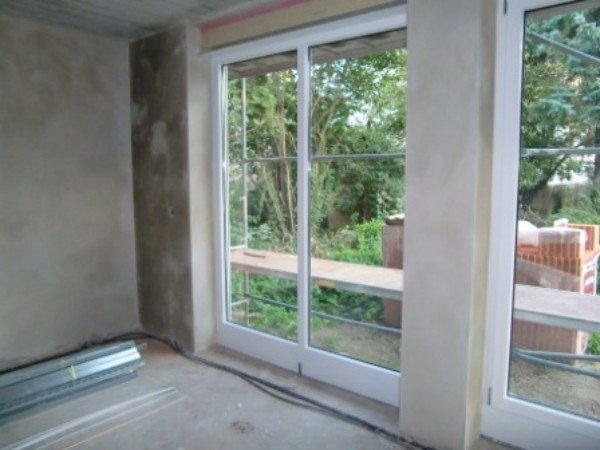

Alle Innenwände sind fertig geputzt.
________________________________________________________________________________________________
Tag 162 - 25.08.2011
heute wurden die restlichen Fenster eingesetzt. Außerdem sind seit heute die Innenputzer auf der Baustelle.
________________________________________________________________________________________________
Tag 148 - 11.08.2011

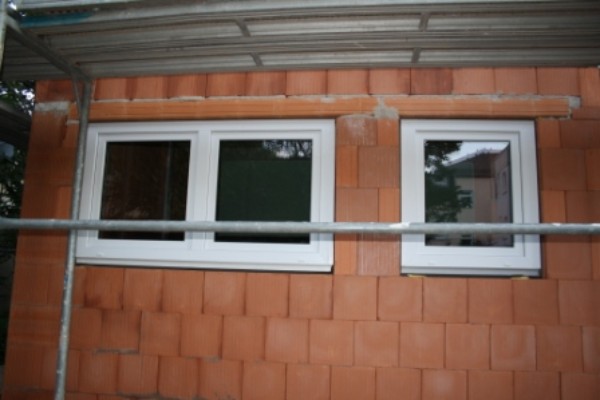

die ersten Fenster wurden eingesetzt.
________________________________________________________________________________________________
Tag 146 - 09.08.2011

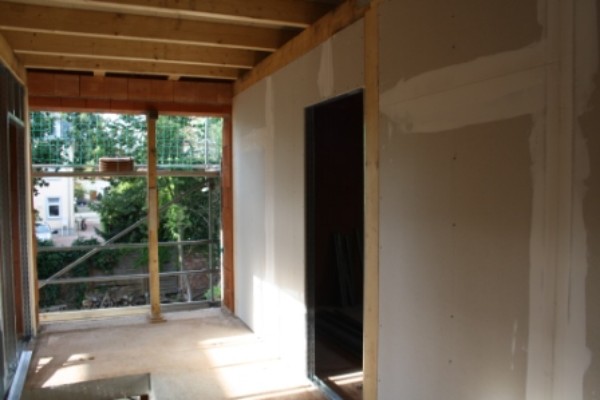

seit gestern werden im Obergeschoss die ersten Trochenbauwände gestellt.
________________________________________________________________________________________________
Tag 142 - 05.08.2011
die ersten Leitungen für Wasser und Abwasser werden verlegt.
________________________________________________________________________________________________
Tag 138 - 01.08.2011

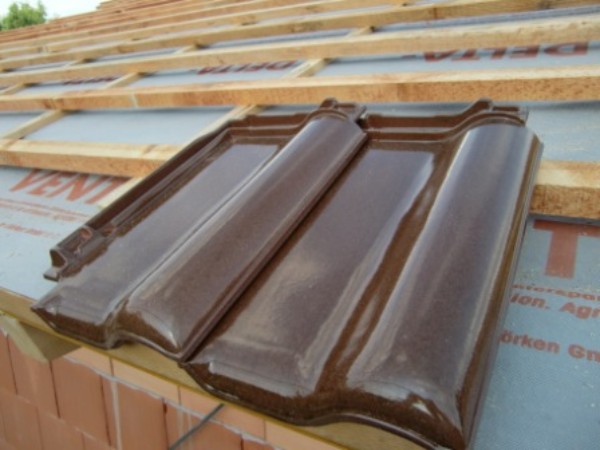

die meisten Dachsteine sind drauf. Es fehlen noch die Firststeine und die Dachrinne.
________________________________________________________________________________________________
Tag 134 - 28.07.2011
________________________________________________________________________________________________
Tag 132 - 26.07.2011
es geht weiter mit der Lattung. Ich habe zur Probe schon mal 2 Dachsteine drauf gelegt. Sieht cool aus :-)
________________________________________________________________________________________________
Tag 131 - 25.07.2011

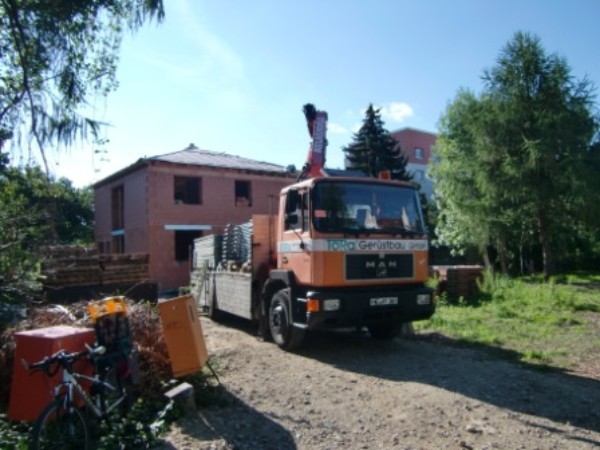

Heute wurde das Gerüst aufgebaut.
________________________________________________________________________________________________
Tag 127 - 21.07.2011
nach langem warten sind heute endlich die Dachsteine gekommen. Das Gerüst kommt aber erst am Montag. Dann solls endlich weiter gehen.
________________________________________________________________________________________________
Tag 114 - 08.07.2011
Das Dach ist dicht und das Richtfest war wirklich schön. Vielen Dank an alle, die gekommen sind und mit uns zusammen diesen schönen Tag gefeiert haben.
________________________________________________________________________________________________
Tag 113 - 07.07.2011
Unsere schöne Gartenlaube hat auch ein neues Dach. Jetzt regnet es nicht mehr rein.
________________________________________________________________________________________________
Tag 111 - 05.07.2011
Der Dachstuhl steht :-)
________________________________________________________________________________________________
Tag 103 - 27.06.2011
Das Obergeschoss ist fast fertig. Nächste Woche soll der Dachstuhl kommen.
_______________________________________________________________________________________________
Tag 99 - 23.06.2011
_______________________________________________________________________________________________
Tag 98 - 22.06.2011

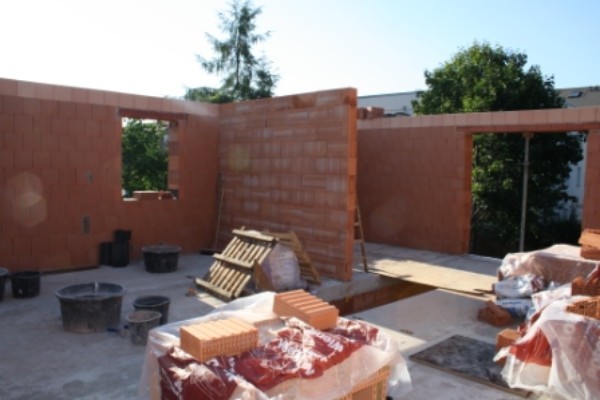

Es geht super voran. Das Erste Obergeschoss nimmt schon Form an.
_______________________________________________________________________________________________
Tag 97 - 21.06.2011

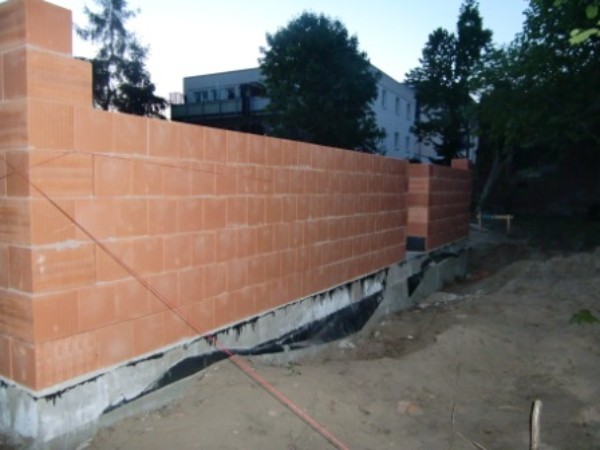

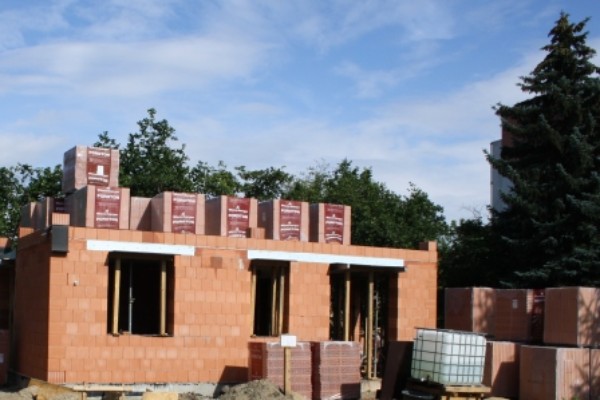

Jetzt sind auch die letzten Steine auf der Baustelle und morgen kann es richtig losgehen. Das erste Obergeschoss soll in einer Woche fertig sein.
Wir haben sogar schon ein Treppe.
_______________________________________________________________________________________________
Tag 96 - 20.06.2011
Heute gings mit dem 1. Obergeschoss weiter. Leider sind noch nicht alle Steine auf der Baustelle :-(
________________________________________________________________________________________________
Tag 91 - 15.06.2011
Die Schalung und die Bewährung für den Ringanker wurden heute fertig gestellt. Morgen kommt der Beton.
________________________________________________________________________________________________

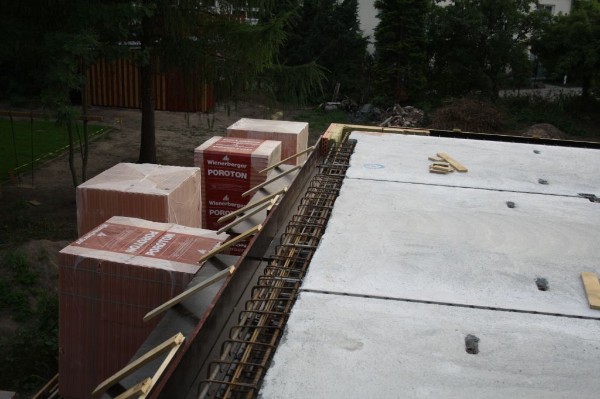

Tag 84 - 08.06.2011

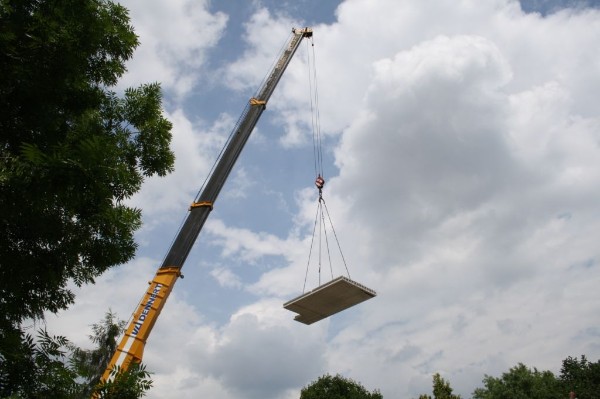

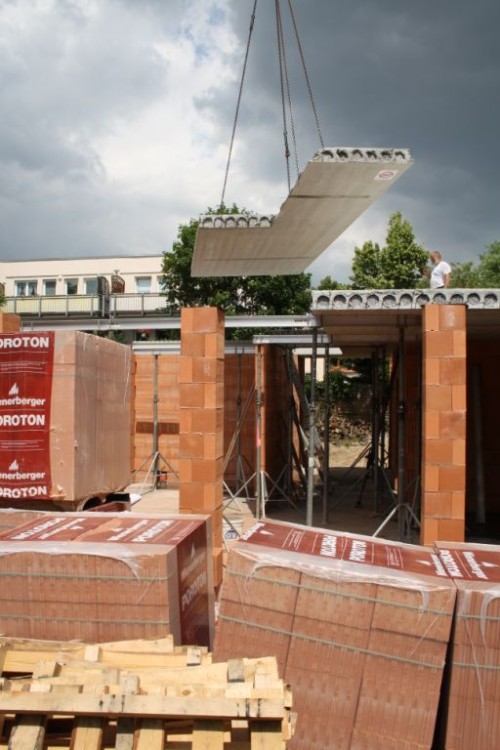

Die Betonfertigdecke wurde heute erfolgreich montiert.
_______________________________________________________________________________________________
Tag 82 - 06.06.2011
Letzte Vorbereitungen für die Beton-Fertigdecke laufen. Heute wurde der Türsturz vom Gästezimmer und der Fenstersturz vom Gästbad fertig gestellt. Am Mittwoch soll die Decke kommen.
_______________________________________________________________________________________________
Tag 63 - 18.05.2011
verlegen der Regenabflussleitung
______________________________________________________________________________________________
Tag 56 - 11.05.2011
Heute ist der Rohbau ein gutes Stück weiter gekommen. Die erste Außenwand der ersten Etage ist schon fertig.
Der Kleber wird mit einer sogenannten Mörtelwalze (VD-System) "deckelnd" auf die Steine aufgetragen.
_______________________________________________________________________________________________
Tag 55 - 10.05.2011
Was man an einem Tag schaffen kann. Wahnsinn.
_______________________________________________________________________________________________
Tag 54 - 09.05.2011

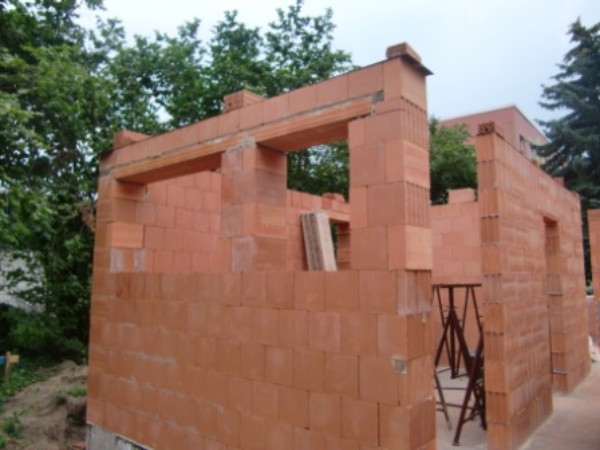

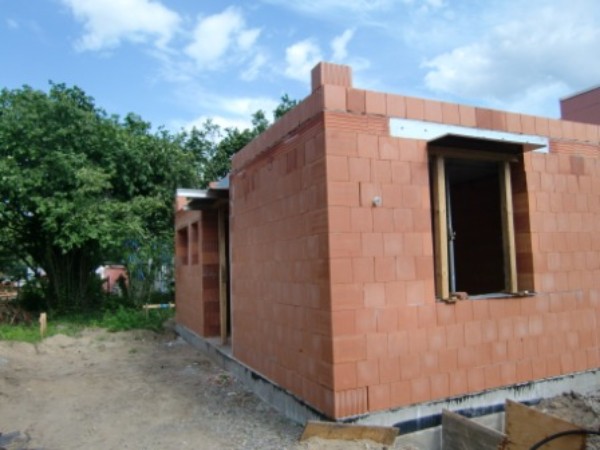

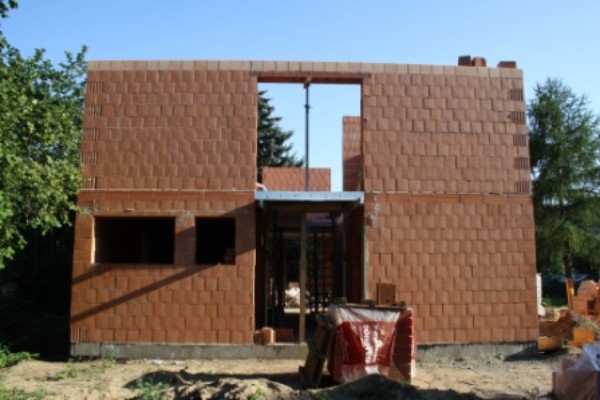

Endlich gehts weiter. Heute wurde die erste Mauerreihe der Außenwand angelegt.
_______________________________________________________________________________________________
Tag 51 - 06.05.2011

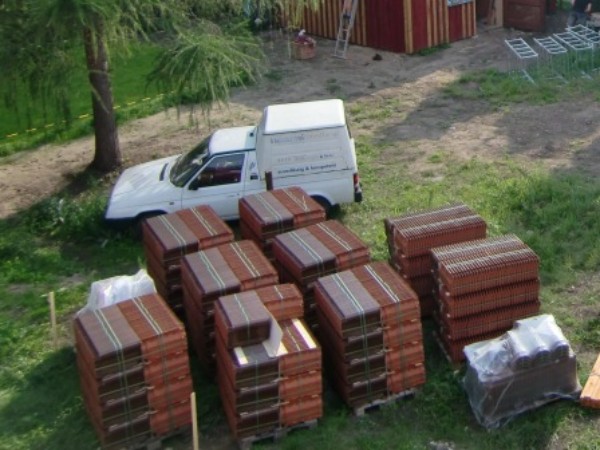

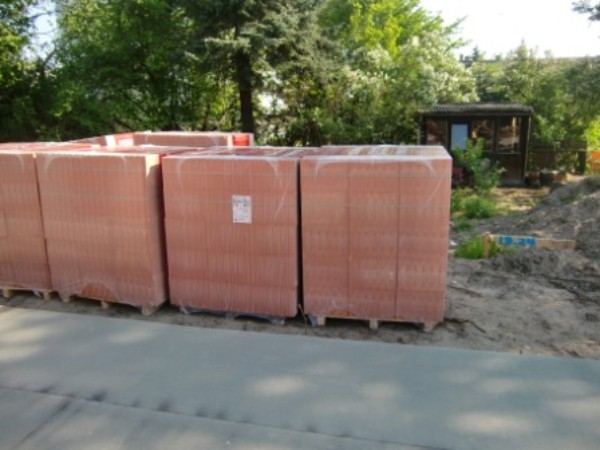

Die Steine sind da. Mann hat das gedauer :-(
_______________________________________________________________________________________________
Tag 26 - 11.04.2011

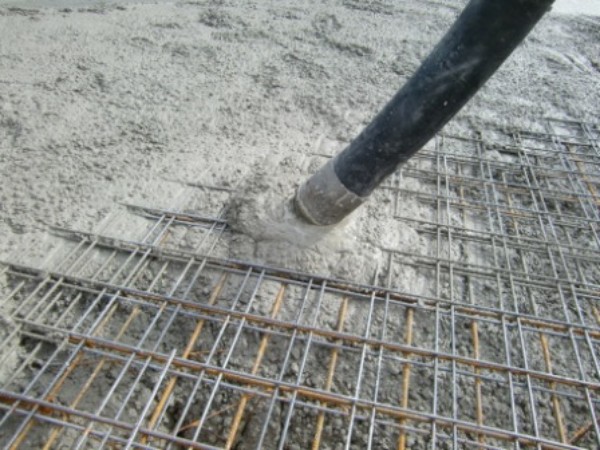

heute Nachmittag kam der Beton für die Bodenplatte. Es war perfektes Wetter dafür.
________________________________________________________________________________________________
Tag24 - 09.04.2011

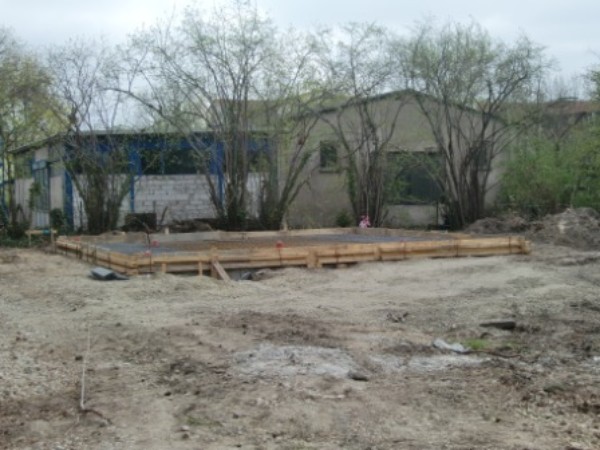

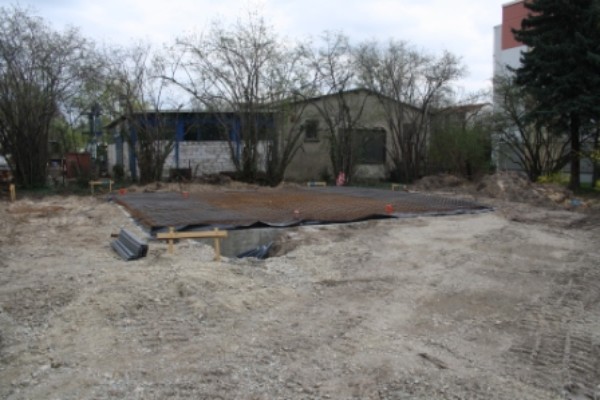

die Schalung für die Bodenplatte ist fertig. Am Montag soll der Beton kommen.
________________________________________________________________________________________________
Tag 23 - 08.04.2011

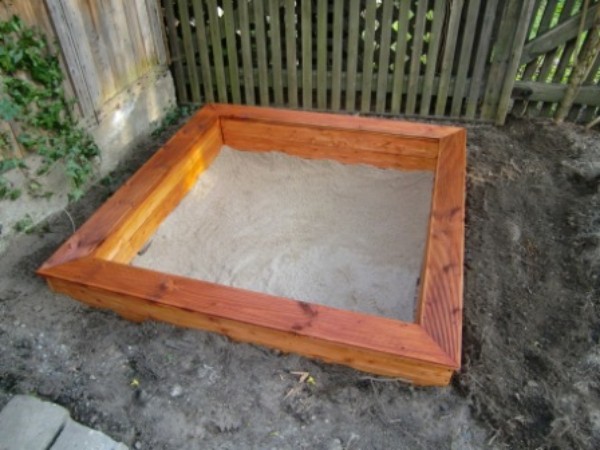

habe heute den Sandkasten für die Kinder fertig gestellt.
________________________________________________________________________________________________
Tag 22 - 07.04.2011
Heute wurde die Bewehrung für die Bodenplatte ausgelegt.
________________________________________________________________________________________________
Tag 19 - 04.04.2011
Die äußere Schalung wurde entfernt und ein Mineralgemisch wurde eingebracht.
________________________________________________________________________________________________
Tag 16 - 01.04.2011
Die Schalung wird teilweise entfernt. Vielleicht ist nächste Woche Freitag die Bodenplatte fertig.
________________________________________________________________________________________________
Tag 15 - 31.03.2011
Der Beton für die Frostschürze kommt.
________________________________________________________________________________________________

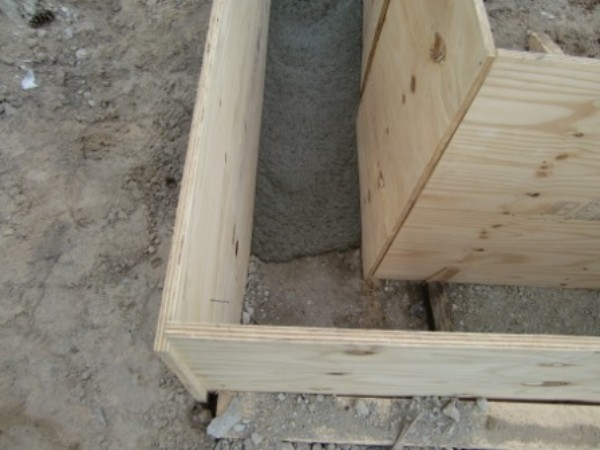

Tag 9 - 25.03.2011

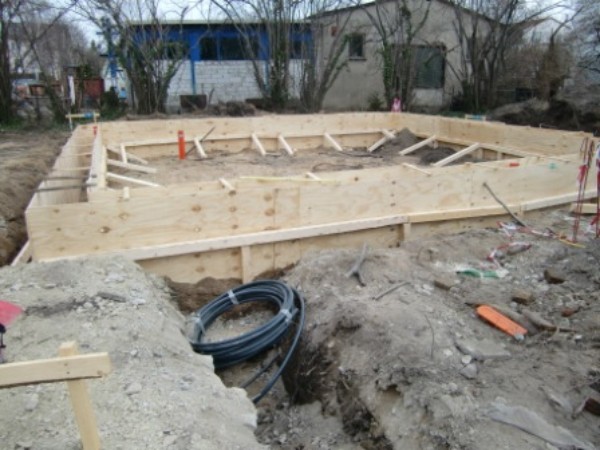

die Schalung für die Frostschürze ist fertig. Leider kommt der Beton erst nächste Woche :-(
________________________________________________________________________________________________
Tag 7 - 23.03.2011

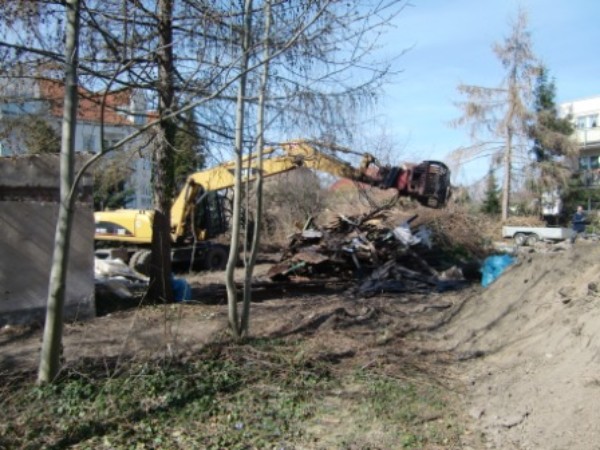

Abriss auf dem Nachbargrundstück mit einem "Riesen"-Bagger

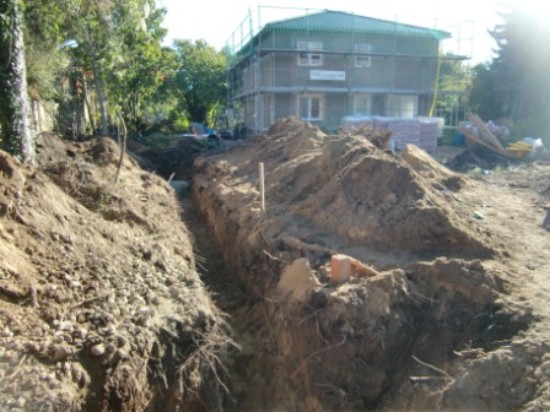

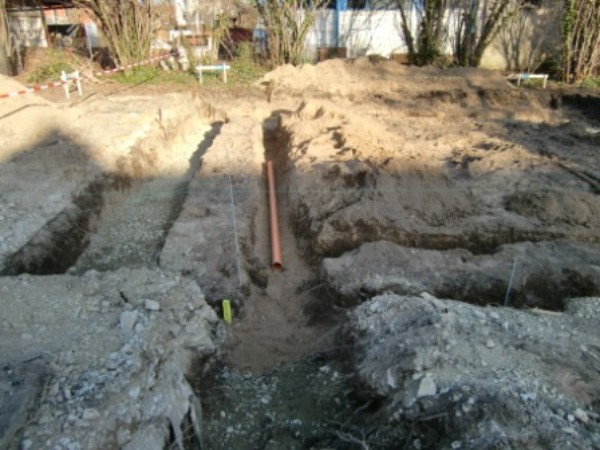

Verlegung der Medien unterhalb der Bodenplatte
________________________________________________________________________________________________
Tag 6 - 22.03.2011
________________________________________________________________________________________________
Tag 5 - 21.03.2011
________________________________________________________________________________________________
Tag 3 - 19.03.2011

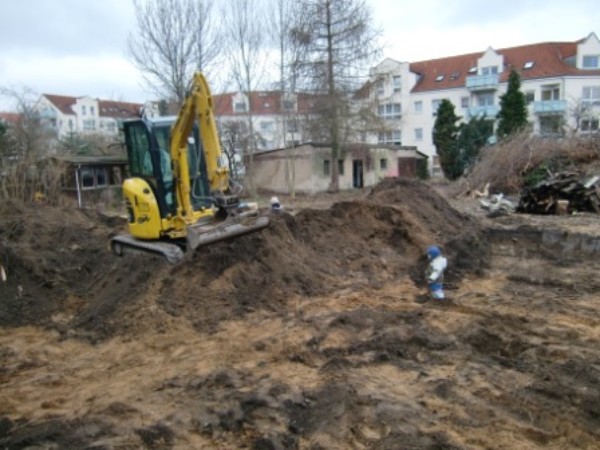

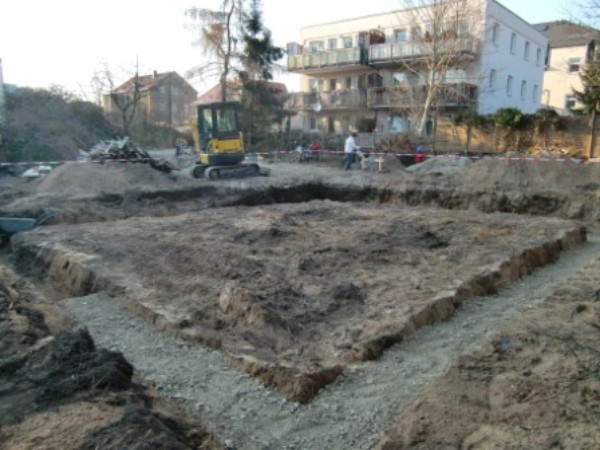

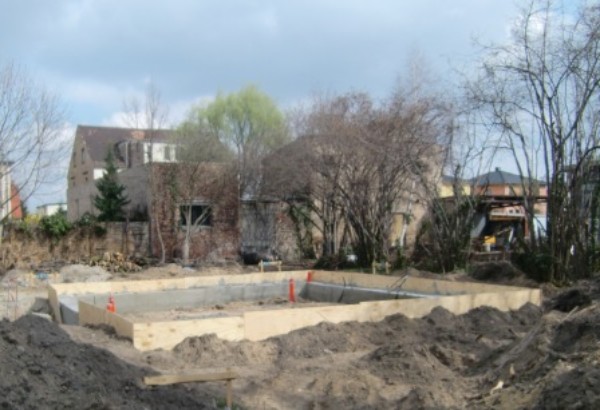

Die Baugrube nimmt langsam Formen an.
________________________________________________________________________________________________

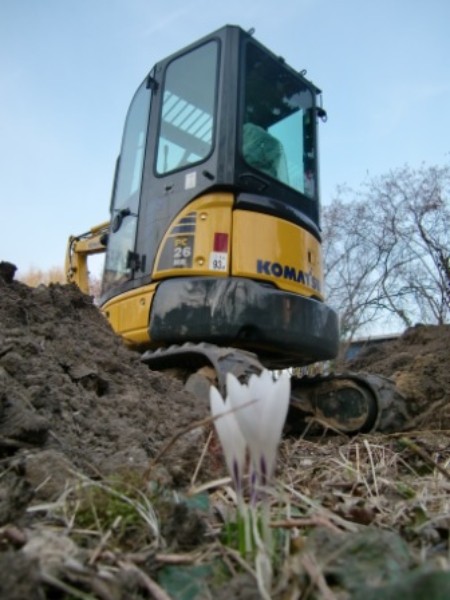

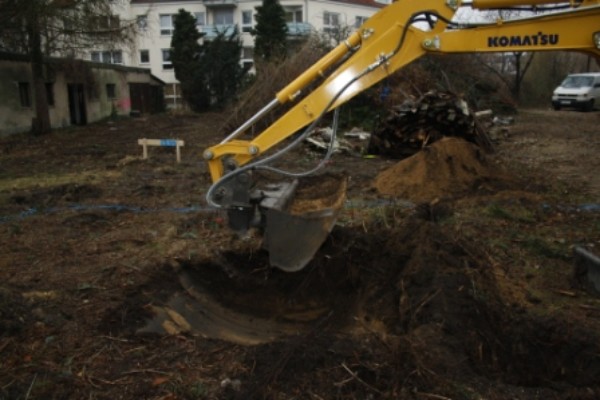

Tag 1 - 17.03.2011 Spatenstich
am Donnerstag war es endlich so weit. Der lang ersehnte erste Spatenstich mit einem sehr kleinen Bagger:-)
